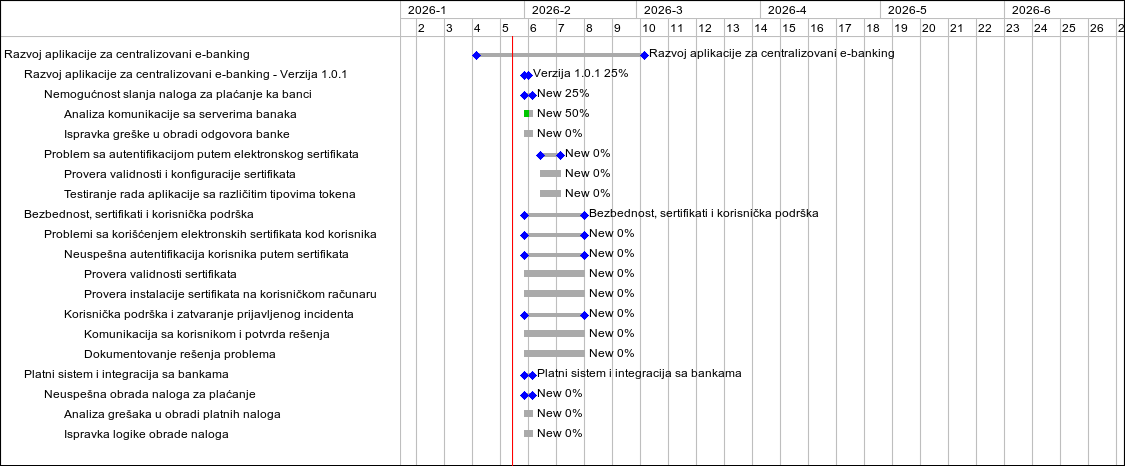

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Issue #4394: Nemogućnost slanja naloga za plaćanje ka banci
Issue #4395: Analiza komunikacije sa serverima banaka
Issue #4396: Ispravka greške u obradi odgovora banke
Support #4397: Problem sa autentifikacijom putem elektronskog sertifikata
Support #4398: Provera validnosti i konfiguracije sertifikata
Support #4399: Testiranje rada aplikacije sa različitim tipovima tokena
Support #4408: Problemi sa korišćenjem elektronskih sertifikata kod korisnika
Support #4409: Neuspešna autentifikacija korisnika putem sertifikata
Support #4410: Provera validnosti sertifikata
Support #4411: Provera instalacije sertifikata na korisničkom računaru
Support #4412: Korisnička podrška i zatvaranje prijavljenog incidenta
Support #4413: Komunikacija sa korisnikom i potvrda rešenja
Support #4414: Dokumentovanje rešenja problema
Issue #4415: Neuspešna obrada naloga za plaćanje
Issue #4416: Analiza grešaka u obradi platnih naloga
Issue #4417: Ispravka logike obrade naloga


2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26



Razvoj aplikacije za centralizovani e-banking




Verzija 1.0.1 25%




New 25%
Issue #4394: Nemogućnost slanja naloga za plaćanje ka banci

Project: Razvoj aplikacije za centralizovani e-banking
Status: New
Start date: 02/01/2026
Due date: 02/02/2026
Assignee: Aleksa Vidaković
Priority: Urgent


New 50%
Issue #4395: Analiza komunikacije sa serverima banaka

Project: Razvoj aplikacije za centralizovani e-banking
Status: New
Start date: 02/01/2026
Due date: 02/02/2026
Assignee: Aleksa Vidaković
Priority: Urgent

New 0%
Issue #4396: Ispravka greške u obradi odgovora banke

Project: Razvoj aplikacije za centralizovani e-banking
Status: New
Start date: 02/01/2026
Due date: 02/02/2026
Assignee: Aleksa Vidaković
Priority: Urgent



New 0%
Support #4397: Problem sa autentifikacijom putem elektronskog sertifikata

Project: Razvoj aplikacije za centralizovani e-banking
Status: New
Start date: 02/05/2026
Due date: 02/09/2026
Assignee: Filip Bradjan
Priority: Normal

New 0%
Support #4398: Provera validnosti i konfiguracije sertifikata

Project: Razvoj aplikacije za centralizovani e-banking
Status: New
Start date: 02/05/2026
Due date: 02/09/2026
Assignee: Filip Bradjan
Priority: Normal

New 0%
Support #4399: Testiranje rada aplikacije sa različitim tipovima tokena

Project: Razvoj aplikacije za centralizovani e-banking
Status: New
Start date: 02/05/2026
Due date: 02/09/2026
Assignee: Luka Panic
Priority: Normal



Bezbednost, sertifikati i korisnička podrška



New 0%
Support #4408: Problemi sa korišćenjem elektronskih sertifikata kod korisnika

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High



New 0%
Support #4409: Neuspešna autentifikacija korisnika putem sertifikata

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High

New 0%
Support #4410: Provera validnosti sertifikata

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High

New 0%
Support #4411: Provera instalacije sertifikata na korisničkom računaru

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High



New 0%
Support #4412: Korisnička podrška i zatvaranje prijavljenog incidenta

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High

New 0%
Support #4413: Komunikacija sa korisnikom i potvrda rešenja

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High

New 0%
Support #4414: Dokumentovanje rešenja problema

Project: Bezbednost, sertifikati i korisnička podrška
Status: New
Start date: 02/01/2026
Due date: 02/15/2026
Assignee: Filip Bradjan
Priority: High



Platni sistem i integracija sa bankama



New 0%
Issue #4415: Neuspešna obrada naloga za plaćanje

Project: Platni sistem i integracija sa bankama
Status: New
Start date: 02/01/2026
Due date: 02/02/2026
Assignee: Aleksa Vidaković
Priority: Urgent

New 0%
Issue #4416: Analiza grešaka u obradi platnih naloga

Project: Platni sistem i integracija sa bankama
Status: New
Start date: 02/01/2026
Due date: 02/02/2026
Assignee: Aleksa Vidaković
Priority: Urgent

New 0%
Issue #4417: Ispravka logike obrade naloga

Project: Platni sistem i integracija sa bankama
Status: New
Start date: 02/01/2026
Due date: 02/02/2026
Assignee: Aleksa Vidaković
Priority: Urgent
