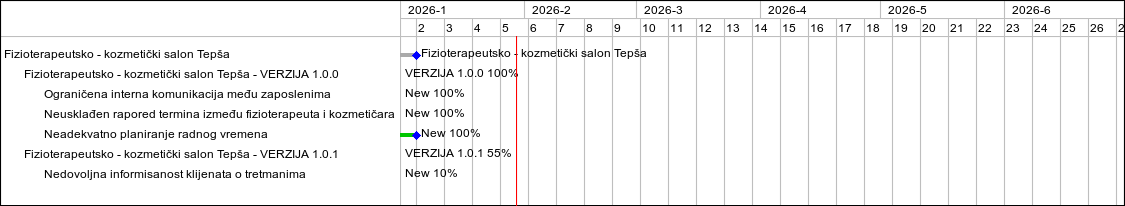

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Issue #4308: Ograničena interna komunikacija među zaposlenima
Functionality #4305: Neusklađen rapored termina između fizioterapeuta i kozmetičara
Support #4327: Neadekvatno planiranje radnog vremena
Support #4307: Nedovoljna informisanost klijenata o tretmanima


2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26


Fizioterapeutsko - kozmetički salon Tepša
VERZIJA 1.0.0 100%
New 100%
New 100%




New 100%
Support #4327: Neadekvatno planiranje radnog vremena

Project: Fizioterapeutsko - kozmetički salon Tepša
Status: New
Start date: 12/29/2025
Due date: 01/04/2026
Assignee: Marija Djordjevic
Priority: Normal
VERZIJA 1.0.1 55%
New 10%


Also available in: PDF PNG
