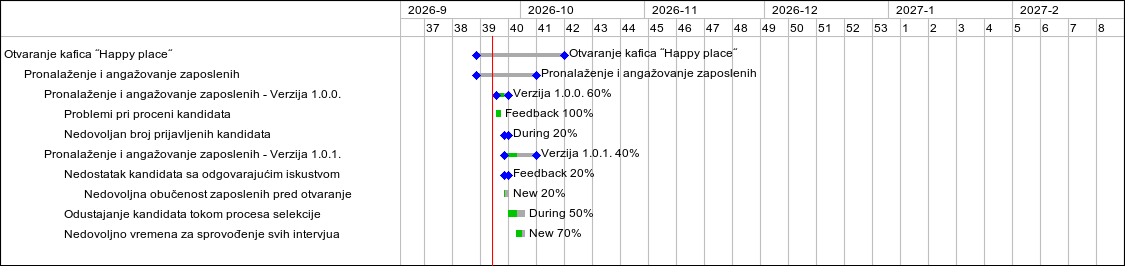

Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

Support #4990: Problemi pri proceni kandidata
Issue #4987: Nedovoljan broj prijavljenih kandidata
Issue #4988: Nedostatak kandidata sa odgovarajućim iskustvom
Issue #4993: Nedovoljna obučenost zaposlenih pred otvaranje
Issue #4989: Odustajanje kandidata tokom procesa selekcije
Functionality #4991: Nedovoljno vremena za sprovođenje svih intervjua


37
38
39
40
41
42
43
44
45
46
47
48
49
50
51
52
53
1
2
3
4
5
6
7
8



Otvaranje kafica ˝Happy place˝



Pronalaženje i angažovanje zaposlenih




Verzija 1.0.0. 60%


Feedback 100%
Support #4990: Problemi pri proceni kandidata

Project: Pronalaženje i angažovanje zaposlenih
Status: Feedback
Start date: 09/25/2026
Due date: 09/25/2026
Assignee: Ana Nicić
Priority: High




During 20%
Issue #4987: Nedovoljan broj prijavljenih kandidata

Project: Pronalaženje i angažovanje zaposlenih
Status: During
Start date: 09/27/2026
Due date: 09/27/2026
Assignee: Danilo Dangubic
Priority: High




Verzija 1.0.1. 40%




Feedback 20%
Issue #4988: Nedostatak kandidata sa odgovarajućim iskustvom

Project: Pronalaženje i angažovanje zaposlenih
Status: Feedback
Start date: 09/27/2026
Due date: 09/27/2026
Assignee: Jovana Djokic
Priority: High


New 20%
Issue #4993: Nedovoljna obučenost zaposlenih pred otvaranje

Project: Pronalaženje i angažovanje zaposlenih
Status: New
Start date: 09/27/2026
Due date: 09/27/2026
Assignee: Jovana Djokic
Priority: High


During 50%
Issue #4989: Odustajanje kandidata tokom procesa selekcije

Project: Pronalaženje i angažovanje zaposlenih
Status: During
Start date: 09/28/2026
Due date: 10/01/2026
Assignee: Miloš Milovanović
Priority: High


New 70%
Functionality #4991: Nedovoljno vremena za sprovođenje svih intervjua

Project: Pronalaženje i angažovanje zaposlenih
Status: New
Start date: 09/30/2026
Due date: 10/01/2026
Assignee: Ivona Vujnović
Priority: Normal
